Alles was Sie über den Ausbau von Glasfaser wissen müssen

Mit der Beauftragung Ihres Glasfaser-Hausanschlusses haben Sie den ersten wichtigen Schritt in Richtung einer schnellen und zukunftssicheren Internetverbindung getan. In diesem Infoblatt erfahren Sie, wie es nun weitergeht – von der Terminvereinbarung über die Bauarbeiten bis zur Aktivierung Ihres Anschlusses. So behalten Sie den Überblick über alle kommenden Schritte auf dem Weg zu Ihrem persönlichen Glasfaseranschluss.



Checkliste

  • Wo soll das Glasfaserkabel ins Haus eingeführt werden?
  • Gibt es am Ort der Hauseinführung zwei freie Steckdosen?
  • In welchem Raum soll der Router platziert werden

Damit der Glasfaserausbau bei Ihnen schnell und problemlos umgesetzt werden kann, bitten wir Sie, vorab die Checkliste durchzugehen und die genannten Punkte zu prüfen.

Schritt für Schritt zum High-Speed-Internet

Im Folgenden sind die einzelnen Schritte des Glasfaserprojekts dargestellt.

Sie geben einen Überblick über den Ablauf von der Planung bis zur Fertigstellung.

Dazu gehören die notwendigen Tiefbauarbeiten auf öffentlichem Grund und auf Ihrem Grundstück. In der Regel wird auf Ihrem Grundstück nur ein Kopfloch gegraben. Die Glasfaserleitung wird per sogenanntem Erdverdrängungsverfahren mit einer Erdrakete vom Glasfaser-Rohrverband in der Straße bis zum vorbereiteten Kopfloch an Ihrem Gebäude verlegt. In Einzelfällen kann jedoch auch eine offene Bauweise erforderlich sein. An der Gebäudefassade erfolgt über eine gezielte Kernbohrung der Zugang ins Haus. Nach der Hauseinführung wird die Durchführung selbstverständlich fachgerecht von uns abgedichtet, sodass Ihr Gebäude zuverlässig gegen Feuchtigkeit geschützt ist. Im Inneren wird anschließend der Hausübergabepunkt installiert - also die Stelle, an der die Glasfaser im Gebäude ankommt und für die weitere Nutzung bereitgestellt wird. Vor Beginn der Arbeiten werden Sie rechtzeitig kontaktiert, um den Termin abzustimmen und den Zugang zum Gebäude sicherzustellen.



Sobald die Schutzrohre installiert sind, wird die Glasfaserleitung eingeblasen. Dabei wird die Glasfaser mit Druckluft durch die vorbereiteten Rohre bis in Ihr Gebäude geführt. Anschließend wird die Glasfaser fachgerecht mit dem Netz verbunden (gespleißt) und ein technischer Funktionstest durchgeführt, um sicherzustellen, dass alles betriebsbereit ist. Dieser Schritt erfolgt nicht zeitgleich mit Schritt 3, hierfür wird ein separater Termin vereinbart.



Sobald die Glasfasertechnik vollständig installiert und getestet ist, bereiten wir alles für die Inbetriebnahme Ihres Anschlusses vor.

Die Inbetriebnahme umfasst die Installation des Glasfasermodems (ONT) durch unsere Techniker:innen. Optional können Sie über unseren Installationsservice zusätzlich die Einrichtung Ihres Routers inklusive eines Funktionstests beauftragen. Danach erfolgt die Freischaltung der Leitung und Ihres Tarifs. Bei Auswahl eines Fiber Routers (z. B. FRITZ!Box 5530 Fiber) ist kein Glasfasermodem (ONT) mehr nötig - der Router besitzt ein sogenanntes SFP-Modul, welches bereits im Router steckt. Das SFP-Modul übernimmt wie das Glasfasermodem (ONT) die Übersetzung von Lichtsignalen auf elektrische Signale. Der Router kann also direkt mit dem mitgelieferten Glasfaserkabel an den Hausübergabepunkt angeschlossen werden.



Hinweis zur Verkabelung im Haus

Für die Installation des Glasfasermodems (ONT) sowie für den Router wird jeweils eine Steckdose in der Nähe der Hauseinführung benötigt. Die Verkabelung innerhalb des Gebäudes ist nicht Bestandteil des Glasfaserausbaus. Diese muss vom Kunden eigenständig durch einen Elektrofachbetrieb vorbereitet oder nachträglich installiert werden. Dazu zählt die Verkabelung mittels Glasfaser- oder Netzwerkkabel von der Hauseinführung bis zum gewünschten Standort des Routers. Ohne eine entsprechende Verkabelung im Haus können wir den Router nur wenige Meter von der Hauseinführung entfernt installieren.

Anschlussvarianten im Überblick:

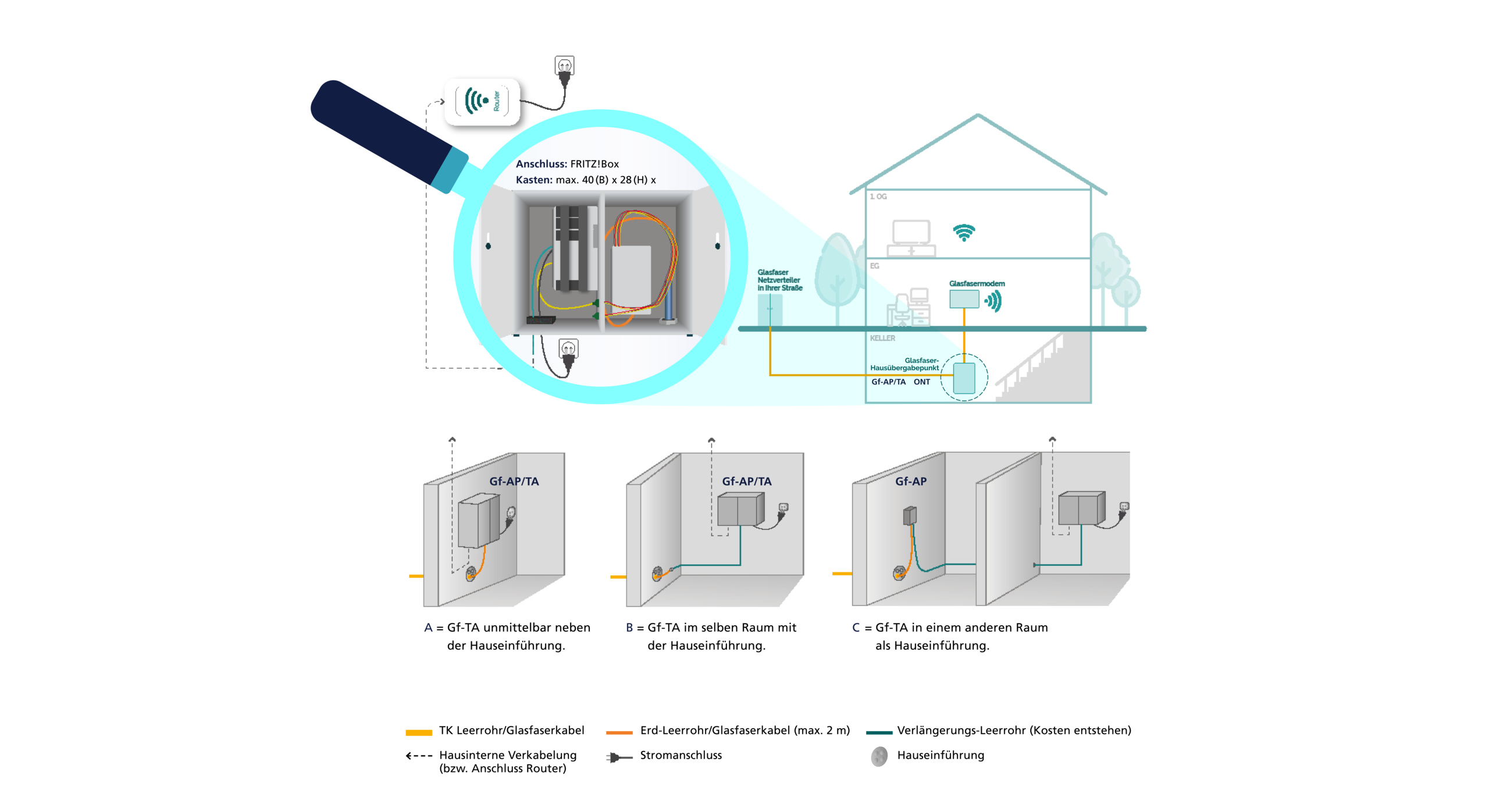

Einfamilienhaus

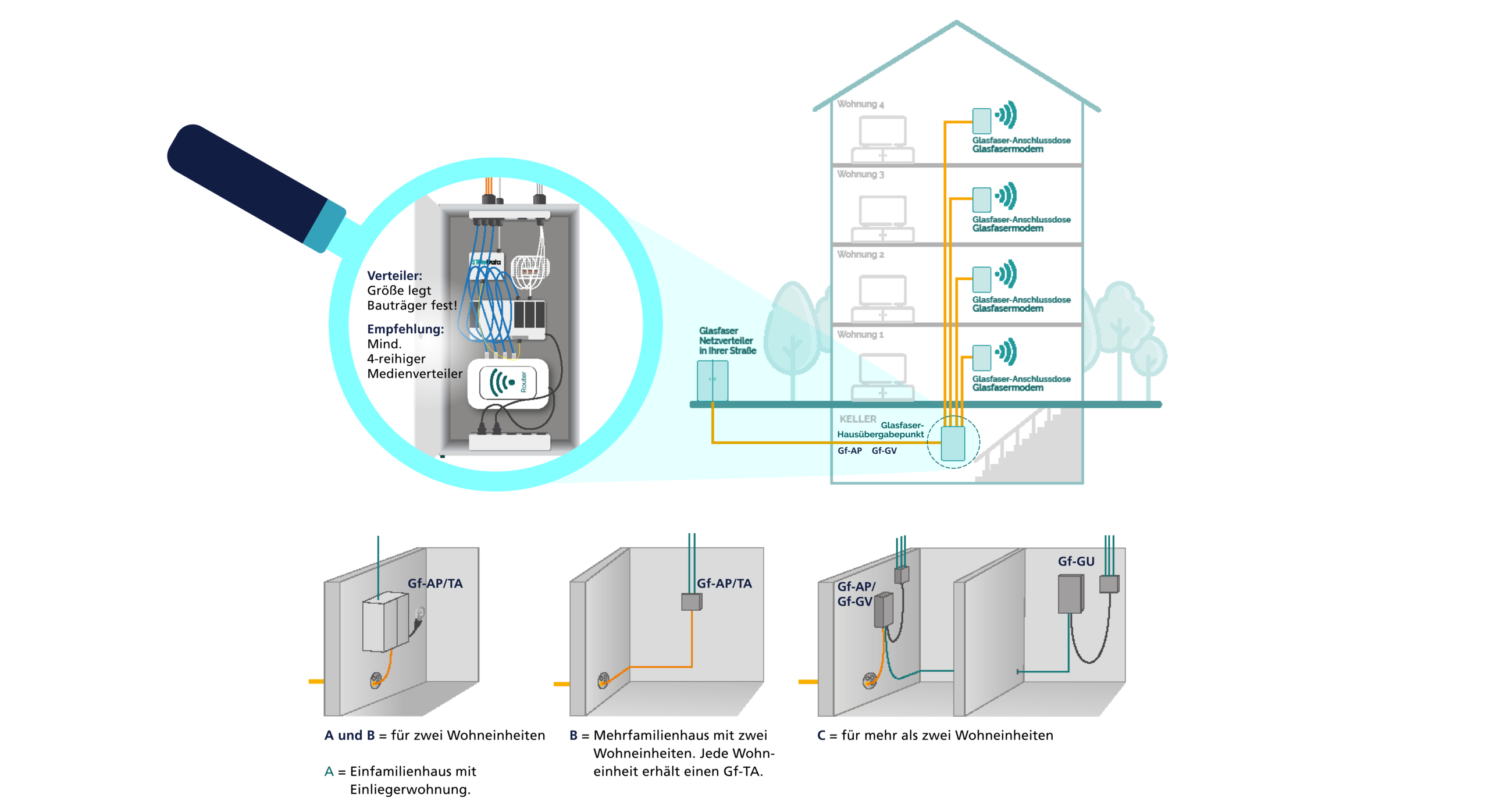

Mehrfamilienhaus
